山塘综合治理
合力攻坚 完成2015年水利建设目标任务
今年的时间已剩余不多,“百日攻坚”已进入倒计时,必须集中时间,集中资源,凝心聚力,克难攻坚,全力以赴加快水利项目建设,确保按今年预定形象进度和计划要求顺利推进。
增强堤防防洪能力。年底前,完成独流入海曹娥江综合治理工程堤防建设的95%和3座排涝站主体工程的75%;完成黄泽江综合治理工程2.2公里堤防建设,做好浦口北部沿山高排渠改造工程各项前期;曹娥江(剡溪江)综合治理工程完成清风至屠家埠段工程量的50%;长乐江等中小河流治理工程完成长乐江长乐镇段、长乐江郯城段、长乐江甘霖段、小舜江谷来镇段工程量的30%,完成长乐江鹿山街道段、澄潭江苍岩段工程量的50%;完成四明江综合治理工程总工程量的30 %。
消除水库山塘隐患。年底前,完成上东等6座水库除险加固建设及验收,完成大董、龙塘湾、上高湾、七○、树坞岭等5座水库除险加固工程总投资的65%;完成2014年度40座山塘综合治理工程建设,动建2015年度19座山塘综合整治工程。

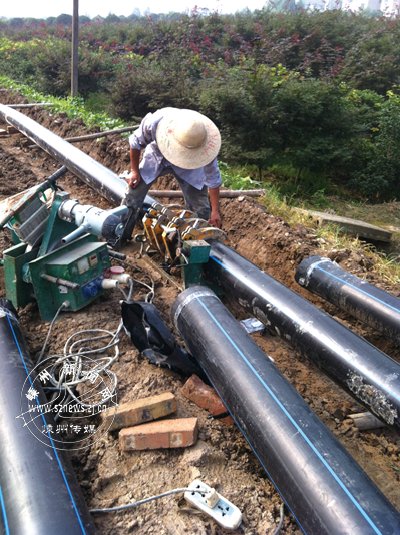

完善农田水利基础。年底前,完成第四批小型农田水利建设重点县2014年项目建设,完成小农水项目县2015年度任务的80%;开展农田灌溉水利用系数测算,完成“四个百万”节水灌溉工程建设方案编制。做好范洋排涝站改造工程前期工作。
增强农村饮用水安全水平。扎实推进农村饮用水安全工程,对没有实行集中供水和供水安全不达标的乡镇(村)进行饮用水设施、设备提升改造,年底前新增农村安全饮用水人口4万人。
规范砂石资源管理。扎实推进砂石资源开发管理集中整治,关停非法或不符合“四边三化”、“五水共治”工作要求的洗(轧)砂场及经过整治仍达不到要求的洗(轧)砂场,制订和完善规范经营的标准和管理办法,全面规范经审批洗(轧)砂场经营,并加大打击非法偷盗砂石资源力度,切实维护全市砂石资源管理的正常秩序。
开展水土流失治理。年底前,完成上庄、汉溪等6条小流域水土流失综合治理项目的50%工程量。
提升小水电安全水平。年底前,完成“十二五”水电新农村电气化县建设自验,基本完成谷来镇七七、吕岙、显潭一级电站和崇仁镇托潭坑水库电站报废重建工作。
推进重大前期工作。完成湛头滞洪区改造工程省重点项目申报,年底前完成省发改委初设审批。
